能源展/AIDC設立鄰近電廠 台電董座:想投資的廠商都願意

台電董事長曾文生提到,半導體產業用電趨勢,台電有掌握,十年預計增加1100億度,占全國用電量約30%。(圖/陳詩璧攝)
面對AI與半導體產業未來十年爆發性成長,台電董事長曾文生今(14)日直球對決,未來15年要蓋43個變電所,AIDC(AI資料中心)目前談的幾家業者,真正想投資的都願意盡量就近電廠設立,後續碳捕捉與封存,則需再和業者共同討論和規劃。
台電7-10月全綠燈 供電充足

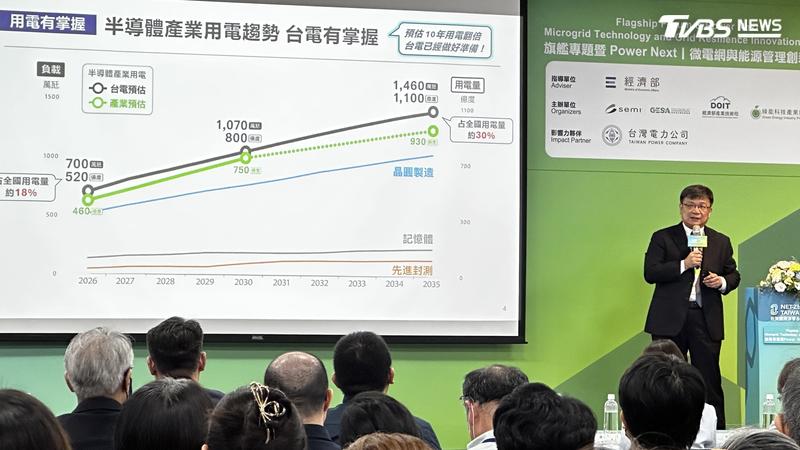

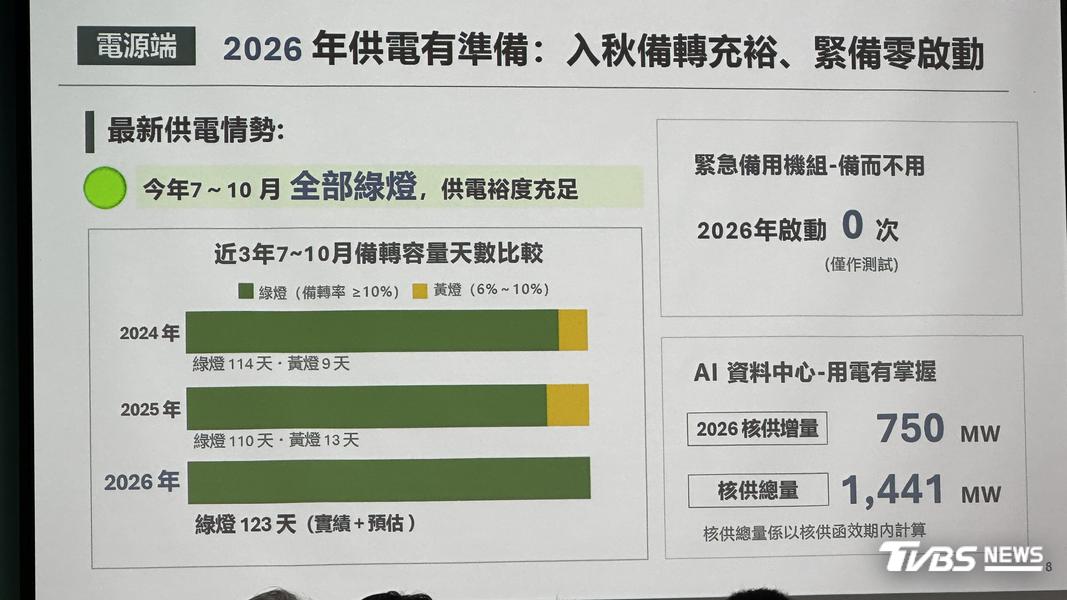

台電董事長曾文生今(14)日出席2026台灣智慧能源展擔任旗艦專題講者談「台灣電力未來十年布局」,用電有掌握部分,曾文生表示以今年7-10月供電全部綠燈,顯示供電有準備。相較於前兩年,2024年黃燈9天,2025年黃燈 13天,2026年7-10月全部綠燈,曾文生提到,2026 年夜尖峰備轉容量幾乎每天都超過10%,但因所有機組陸續上線,因此沒有啟用備用機組。
核安無虞、社會共識 曾文生:為供電預留選項

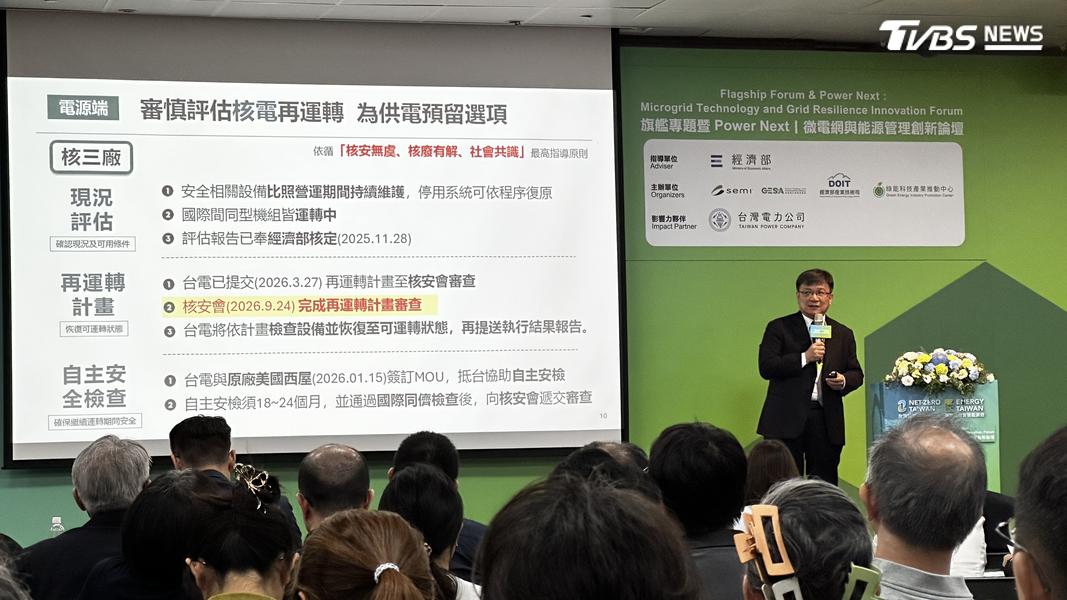

曾文生提到,核電要再運轉有三件事要做,包括「核安無虞、核廢有解和社會共識」。曾文生以核三廠為例,現階段的安全相關設備比照運轉期間維護,今年3月27日也提再運轉計畫給核安會審查通過,該計畫依照內容執行。台電自主安全檢查曾找原廠美國西屋公司一起做安全檢查,去年陸續進行,台電公司同仁現階段的檢查陸續、穩定進行中,完成報告後會送核安會審查。
再生能源風電部分,台電會努力把離岸風場建設起來,光電因去年有遇到颱風出現停電,今年台電要將它納入整個電網韌性規劃。地熱則是搭建地熱平台,打造國內地熱發電的成長動能。

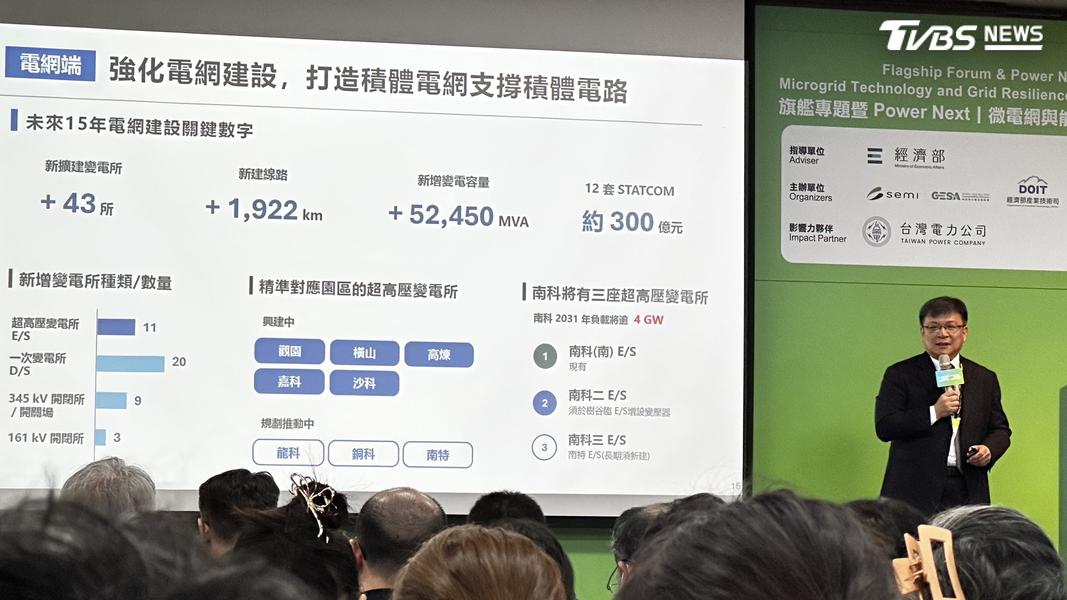

曾文生也說未來電網建設是支撐積體電路最重要的事,因此台電要蓋43個變電所。「我要在15年蓋43個變電所,平均1年蓋3個,這絕對是前所未有的事情」,新建線路大概是 1,922 公里,新增加變電容量約52,450MVA。精準對應園區的超高壓變電所還包括橫山、沙科、嘉科等等。

資料中心鄰近電廠 台電董座:省電、降成本

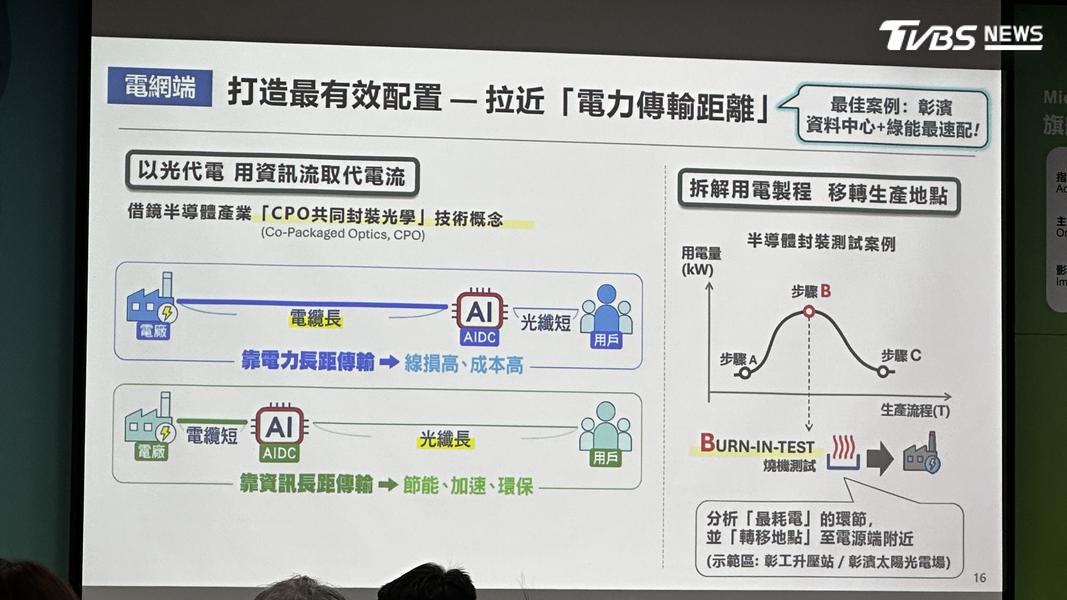

台電董事長曾文生演講後受訪,談到目前希望說Data Center(資料中心),尤其是Hyperscalers(超大規模雲端服務商)超大規模雲端服務商能夠盡量地就近電源(電廠)設立,在匹配電力上比較好規劃,施工時間也會比較短,大型電力專線供應距離短,對廠商成本也比較低,這是共好觀念。目前私底下有跟很多業者溝通,發現只要「真正要投資」做算力的業者,基本上都是支持的。
台電公司跟很多大型業者共同決策,我們提出的觀念,他們可以接受,很快形成共識,工作起來就會非常的快。另外,像CCS(碳捕捉與封存)要怎麼做,都要再和業者共同規劃跟決策。
