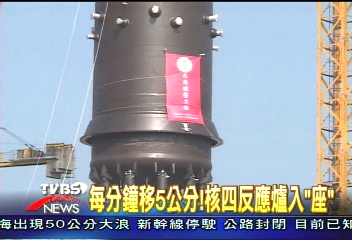

規劃26年,曾被迫停工的核能四廠,今天正式進行反應爐的吊裝作業,而被稱為核電廠心臟的反應爐,重達1千公噸,光是往下垂吊18公尺,預計就要花費12個小時。

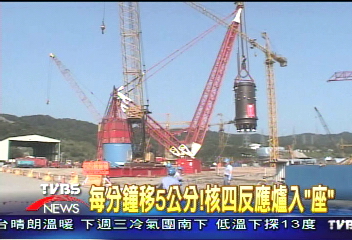

長毛象吊車緩緩往下移動,一號機反應爐,吊裝進入基座,現場管制森嚴,員警全副武裝戒備,這是核四復工4年多來,最重要的工程進度,也象徵核四工程從土木興建,正式邁入機械組裝的新里程。
台電龍門施工處副主任林源得:「從土木建築,到了機械儀電安裝,也就是說,我們的核四工程,向前邁進一大步。」
天候風速穩定,吊裝作業,從清晨就開始,工程人員忙進忙出,逐一檢查反應爐基座的相關設備,18公尺的高度,造價15億,1千噸的反應爐,吊裝位置得分毫不差,每分鐘只能移動5公分。
林源得:「因為它有120個螺絲,要上去,所以工作的精密度要求非常高。」
不過受到核四停工,鋼材原料價格暴漲等因素,原本預計明年7月,可以正式商業運轉的核四一號機組,確定跳票,還有42%的進度,要追趕。
