蔡政府拚2025完成非核家園承諾,當然做重要的就是能源轉型進度要跟上,但連台積電也在等的台灣離岸風電,原預定今年併網相當於5座中火機組的容量,卻至今都沒完成,究竟離岸風電面臨哪些挑戰?帶您一起來看。

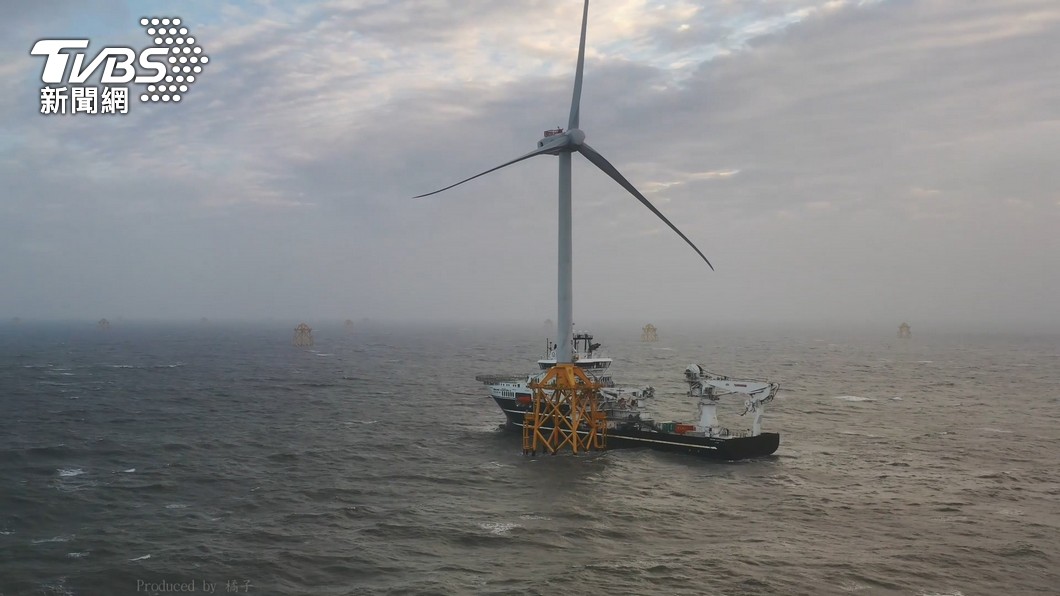

記者陳文越:「很壯觀吧,這邊就是彰化外海,離岸至少8到9公里,台電彰化一期風場21支風機,拚8月底(併網)為台灣供電,然而這整體進度卻不盡人意。」
按照去年與今年規劃,整體要完成291支離岸風機,加入台灣發電行列,能帶來近3GW裝置容量,相當於5座中火燃煤機組,但至今完成數卻仍掛零,進度停在2年前的達成率7.5%。

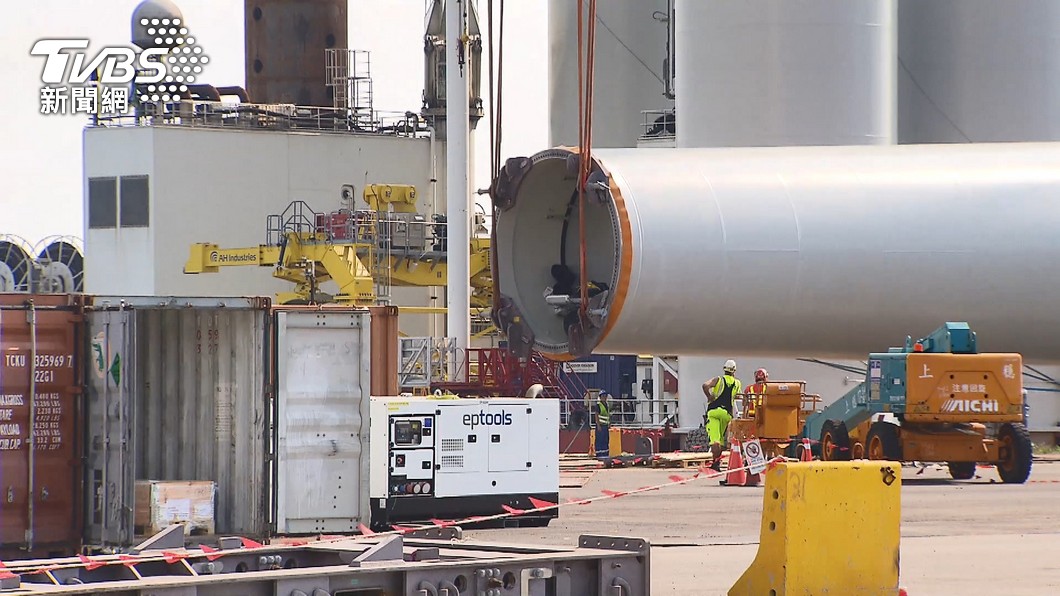

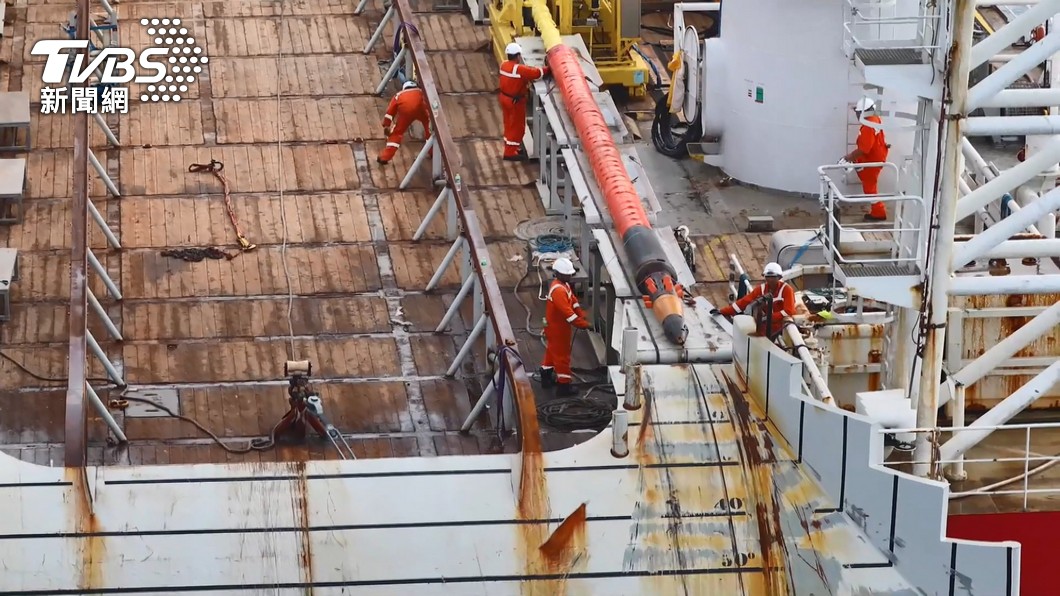

離岸風機施工團隊,超過九成都是外籍人員,入出境.上下船都要特別申請,如今工程延宕展延再展延,追著「零碳」的全球趨勢,台灣腳步很吃力。
記者陳文越:「經歷了513.517全台大停電,想必大家更擔心的是缺電問題,就怕這一延,能源轉型陷入空轉,台灣電力不足,尤其離岸風電建置計畫被打亂,只是因為疫情影響嗎。」
重啟核四公投領銜人黃士修:「國內廠商的技術跟不上也是嚴重問題,去年沃旭能源就放話,說台廠學習鋼構物件有困難,希望經濟部放寬國產化條件,這其實是雞生蛋蛋生雞,這下好了,外商被逼發包國產化,台廠被逼接單國產化,弄的兩邊不是人,開發進度層層受阻。」
除了疫情干擾,在整體規劃上,關鍵零組件本土化是政策目標,但是生產進度卻不理想,供應商延遲交貨狀況不斷,資金又出現缺口,加上台灣海峽,每年適合施工的期間較短,海象具挑戰性,部份風場施工進度不如預期,三大挑戰都得克服。
重啟核四公投領銜人黃士修:「問題的根源還是在,台灣為了要廢核卻又缺電,如果我們能夠放棄,這種畸形的能源政策,穩健使用核能讓台電有更多資本,對發展風電和光電才是好事。」
跟經濟部同一口徑「不影響供電穩定」,只是根據目標,離岸風電併網要壓在2025年要完成,而目前風場問題無法控制疫情也還在燒,只能把期望寄放國內工程,儘管經濟部強調有契約規定,無法如期履約將有相關罰則,但廠商也正面臨破產危機,就算寬限工期展延半年,延了恐怕還是再延,倘若中央沒有積極作為,守著2025非核家園承諾,再怎麼急都只是白搭。
